新进展!临沂启阳国际机场大跨度钢结构网架整体提升完成

临沂国际机场改扩建项目重大节点

机场航站楼大厅屋面钢结构网架大跨度提升完成

备受关注的临沂启阳机场改扩建项目建设如火如荼进行中。2月19日,项目迎来重大节点,机场航站楼改扩建工程航站楼大厅屋面钢结构网架完成大跨度整体提升作业,标志着该工程全面进入施工冲刺阶段。

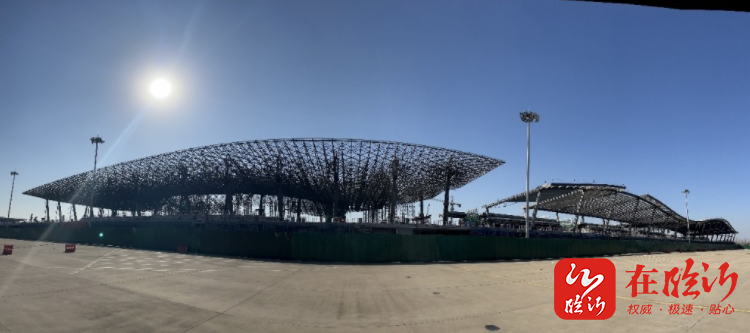

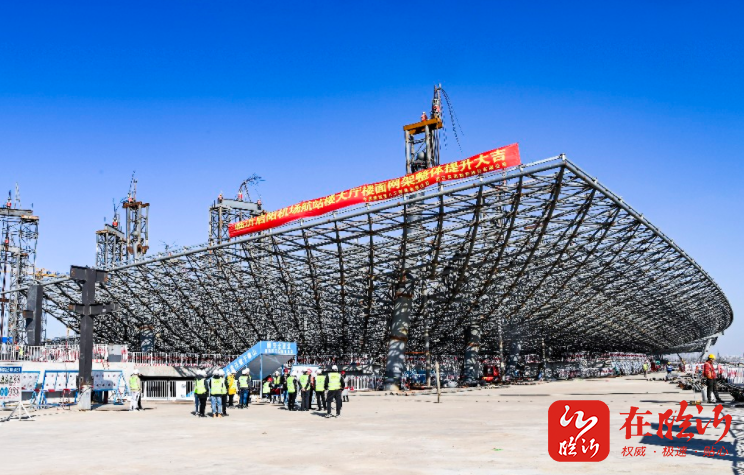

△临沂启阳机场航站楼改扩建工程大厅屋面钢结构网架提升一区整体提升现场。

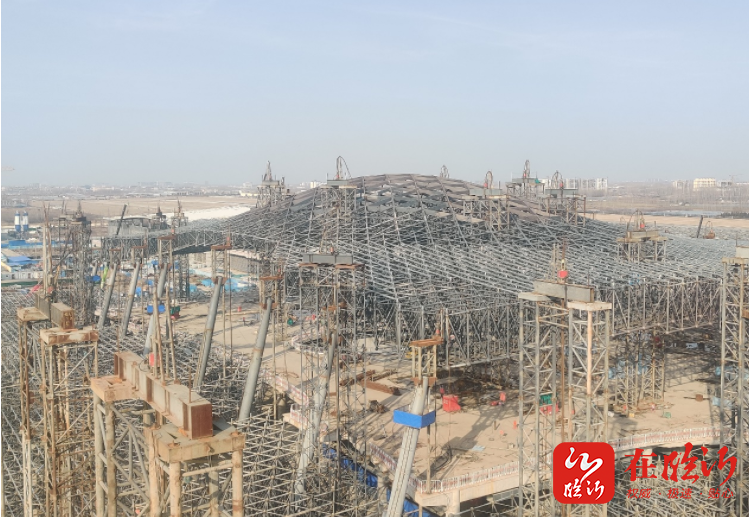

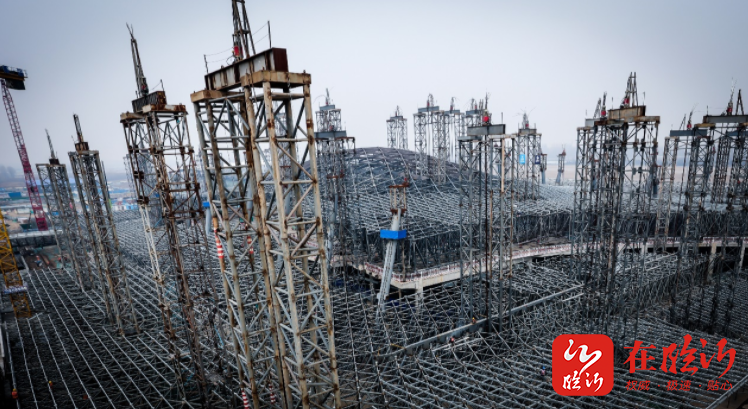

本次提升高度12.56m,共设40组吊点、6个提升泵站,提升时有专人全程对每个提升吊点进行观测,并实时反馈监测情况至现场指挥室,指挥室通过相关反馈数据对每个提升吊点进行数字化管控,确保整体提升的安全性;提升总耗时约7.5小时。

临沂启阳机场航站楼改扩建工程航站楼建筑面积10.04万平,由山东省机场管理集团临沂国际机场有限公司投资建设,中国建筑第八工程局有限公司承建。航站楼大厅屋盖钢结构网架是由56根屋盖支撑柱支撑的矩形网架结构,投影尺寸约为237m×194m;钢网架共分为提升一区和提升二区,其中提升一区位于楼面拼装,提升二区为地面拼装;本次整体提升的提升一区钢网架,总重量3656吨;面积约25400平方米,相当于60个篮球场大小,最大跨度83m,提升重量、面积、跨度在山东省历来网架整体均属前列。

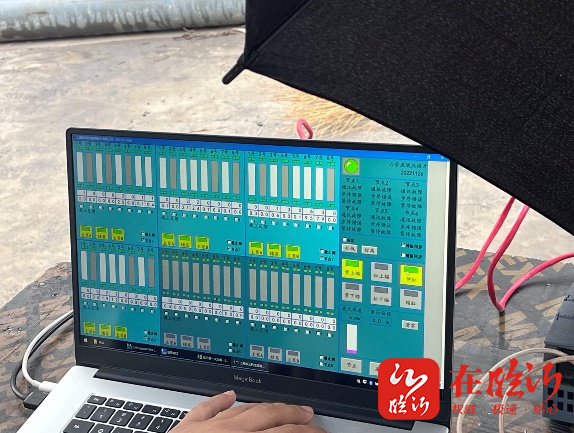

网架提升过程中,施工单位通过现场布设的传感器分析施工过程中网架结构中关键梁单元、桁架单元的力学特性(应力、应变和挠度),来确保在施工期间为钢网架结构变形的监测探析提供可靠的数据,确保整体提升的安全性。

据中建八局项目经理李腾介绍,本次网架结构的提升按时完成了项目总控计划节点,为后续金属屋面及幕墙施工打牢了基础,这既是工程建设的阶段性成果,也是项目建设的新征程新起点。接下来,将相继完成剩余钢结构提升、屋面幕墙封闭、精装修施工、机电安装及民航各专业系统调试;中建八局将秉承“令行禁止、使命必达”的企业作风,为临沂启阳机场的建设腾飞贡献新的力量。

临报融媒记者 安连荣 李守磊 孙运河 通讯员 秦红昌
